ENNE
Recorrido virtual de obra

Hospital
NorpatagónicoNeuquén · Meseta Z1 Sur

Caminá la obra en 360 nivel por nivel, tal como estaba el 12 de septiembre de 2026. Mirá la cámara en vivo, el avance desde el primer día y lo que ENNE está construyendo.

Arrastrá para mirar alrededor · Tocá el punto sobre el piso para avanzar · Rueda para acercar
ENNE
Hospital NorpatagónicoNeuquén · Obra en construcción
Captura 360 y cámara de obra por Lisual
Cámara de obra · 24/7

La obra en vivo

Conectando con la cámara…
Días de obra registrados
Fotos tomadas hoy
Imágenes en el timelapse

Del primer día a hoy

HoyPrimer día
Primer díaHoy

Deslizá la línea para comparar la misma vista de la cámara el primer día registrado y la última imagen disponible.

Mes a mes

La cámara de Lisual toma imágenes en alta definición durante toda la jornada y arma el timelapse de la obra de forma automática.

Neuquén · Meseta, sector Z1 Sur

Hospital Norpatagónico

Un centro de salud de alta complejidad para toda la Norpatagonia: cirugías complejas, cardiopatías infantiles, trasplantes y oncología integral. Es una de las obras públicas más grandes de la provincia y uno de los hospitales de mayor complejidad del país.

42.122Superficie cubierta total del edificio
95.791Superficie del lote, con estacionamiento y helipuerto
13.258Primera etapa: 4 módulos en funcionamiento
3Niveles recorridos en 360
Días con cámara de obra
~100Personas trabajando en el pico de obra

Qué está construyendo ENNE

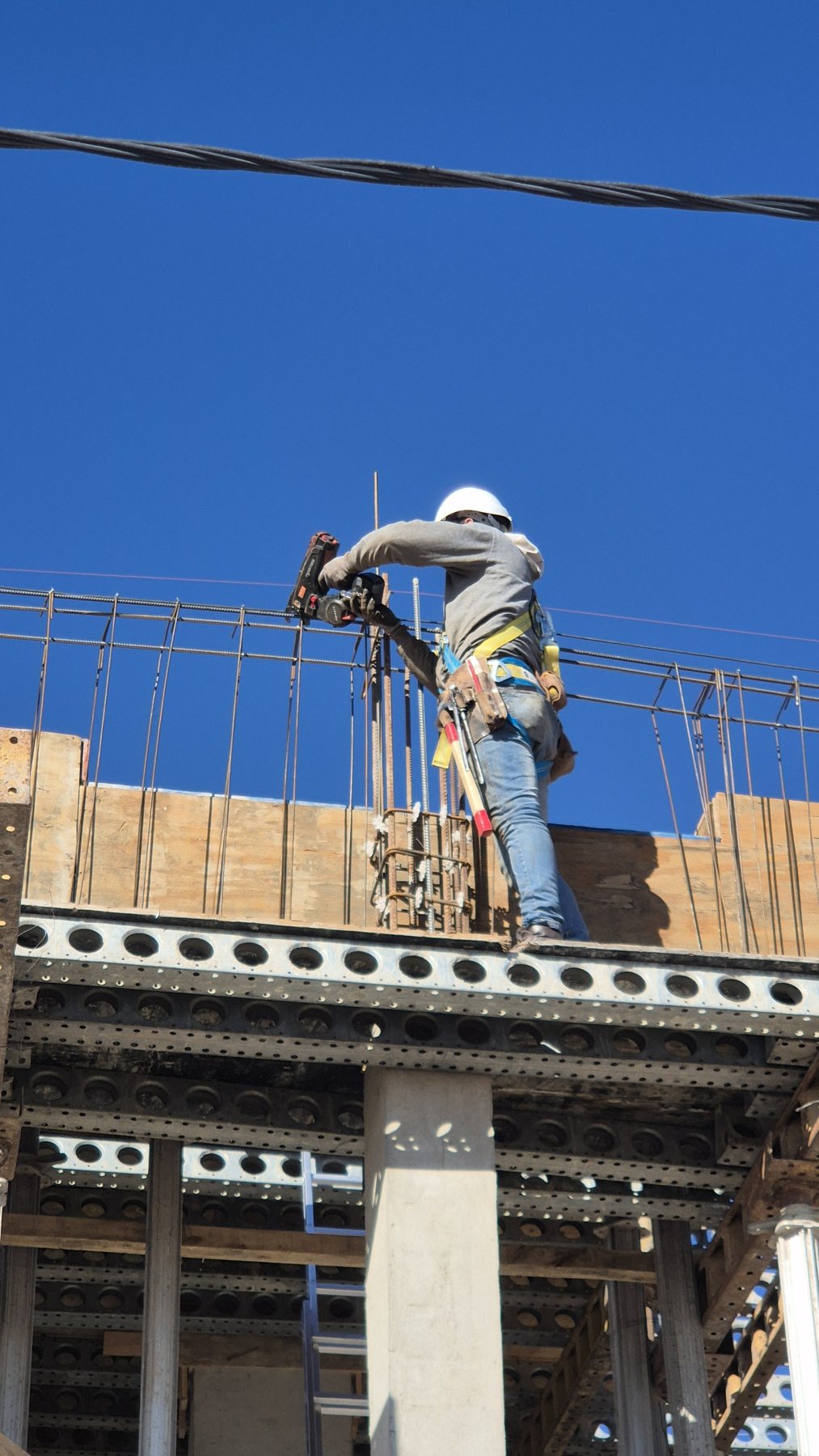

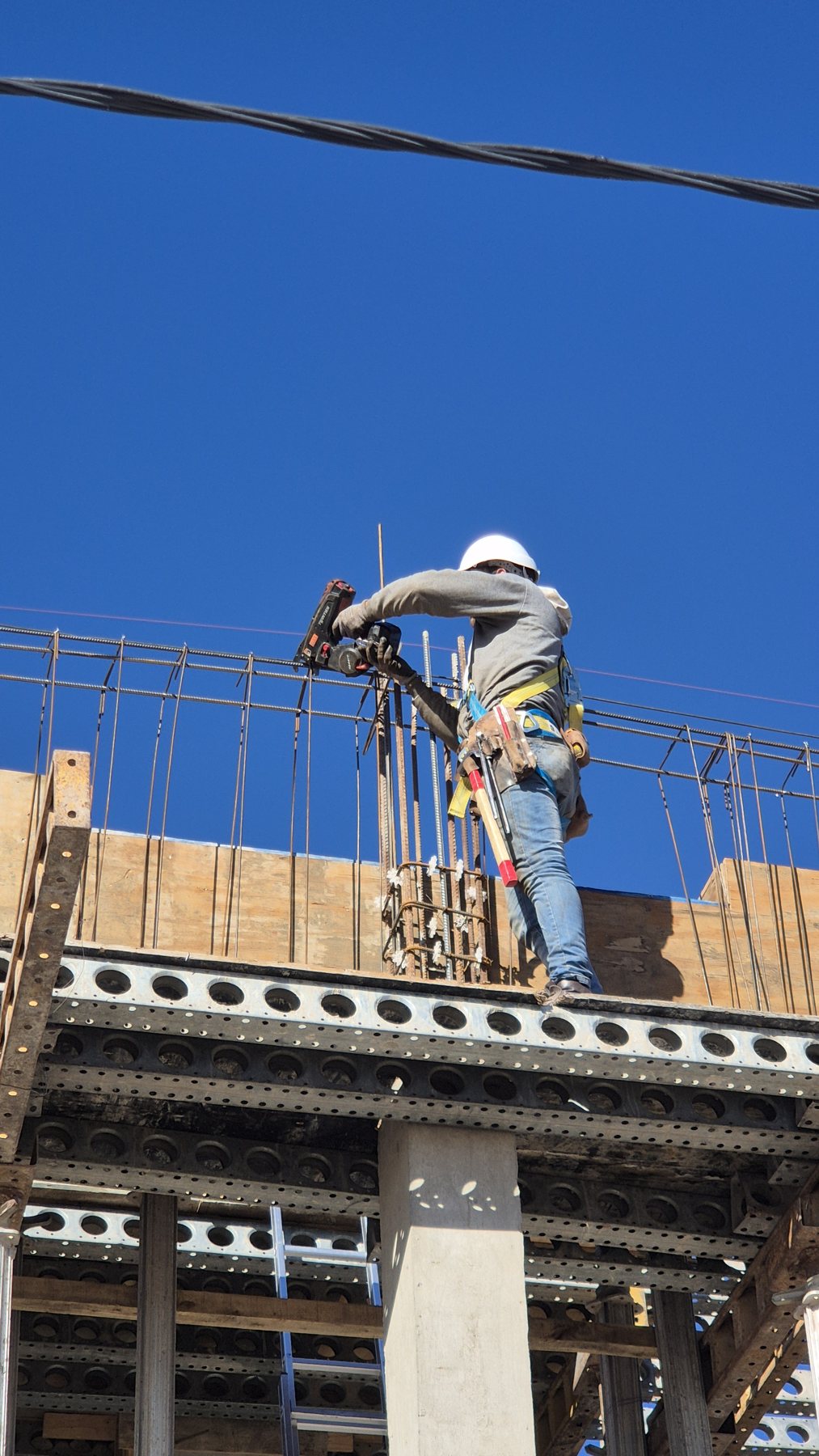

El hospital se divide en cinco módulos. ENNE ejecuta la estructura de hormigón del Módulo 1, el primero de todos: columnas, vigas, encofrado y losas con viguetas pretensadas, apuntaladas nivel por nivel sobre la meseta. Es un proyecto de dos plantas con todo el hormigón visto.

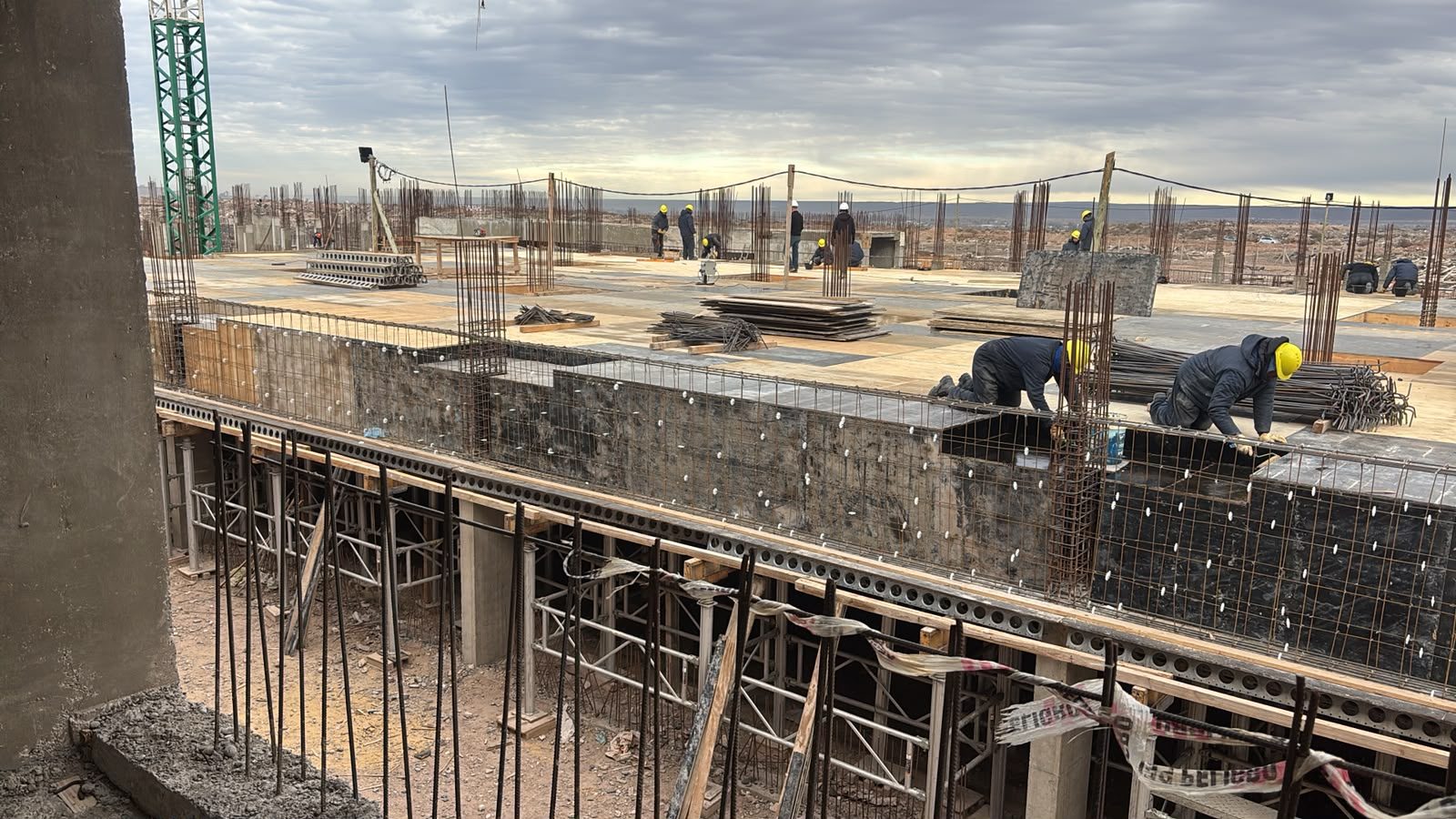

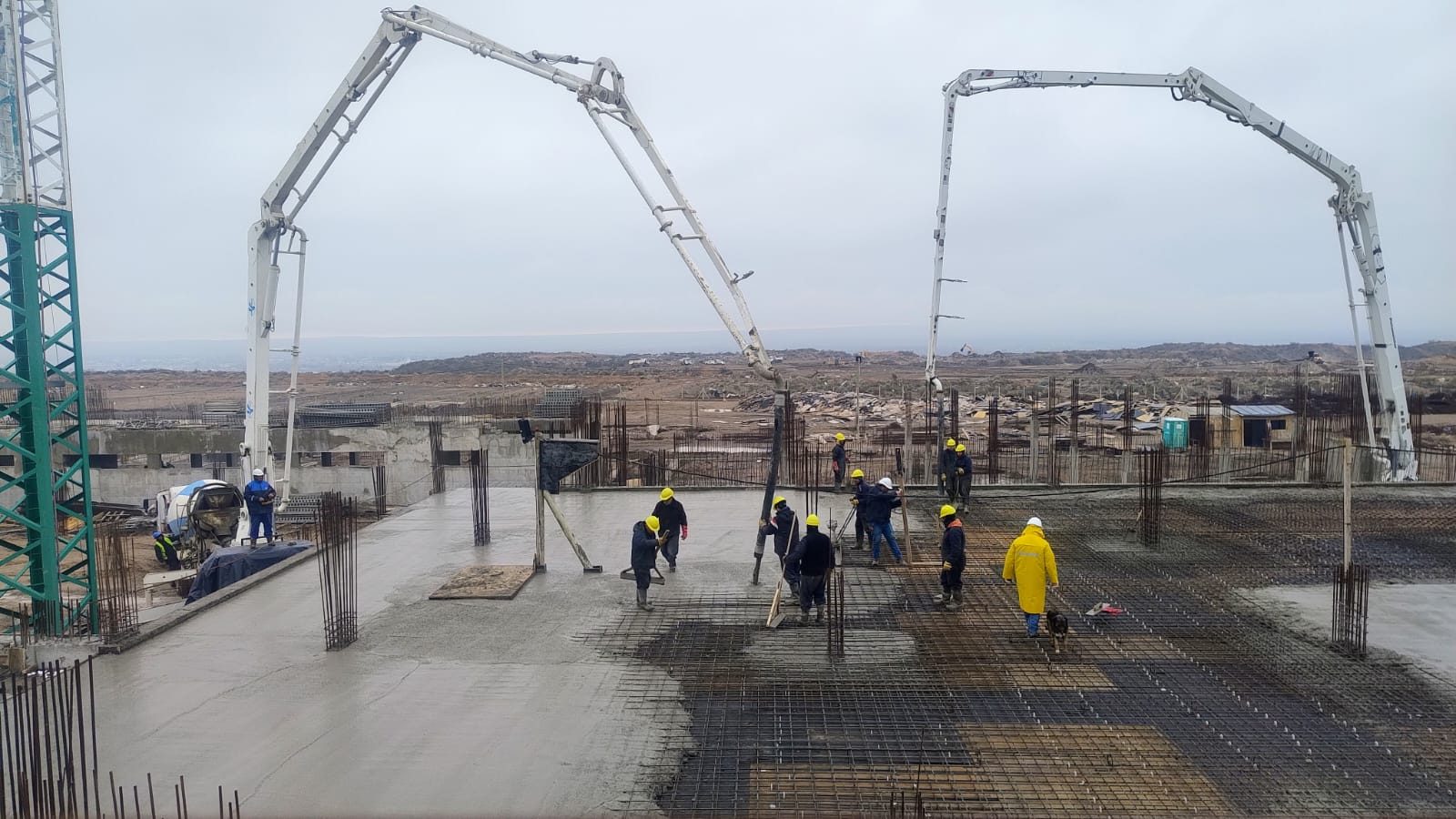

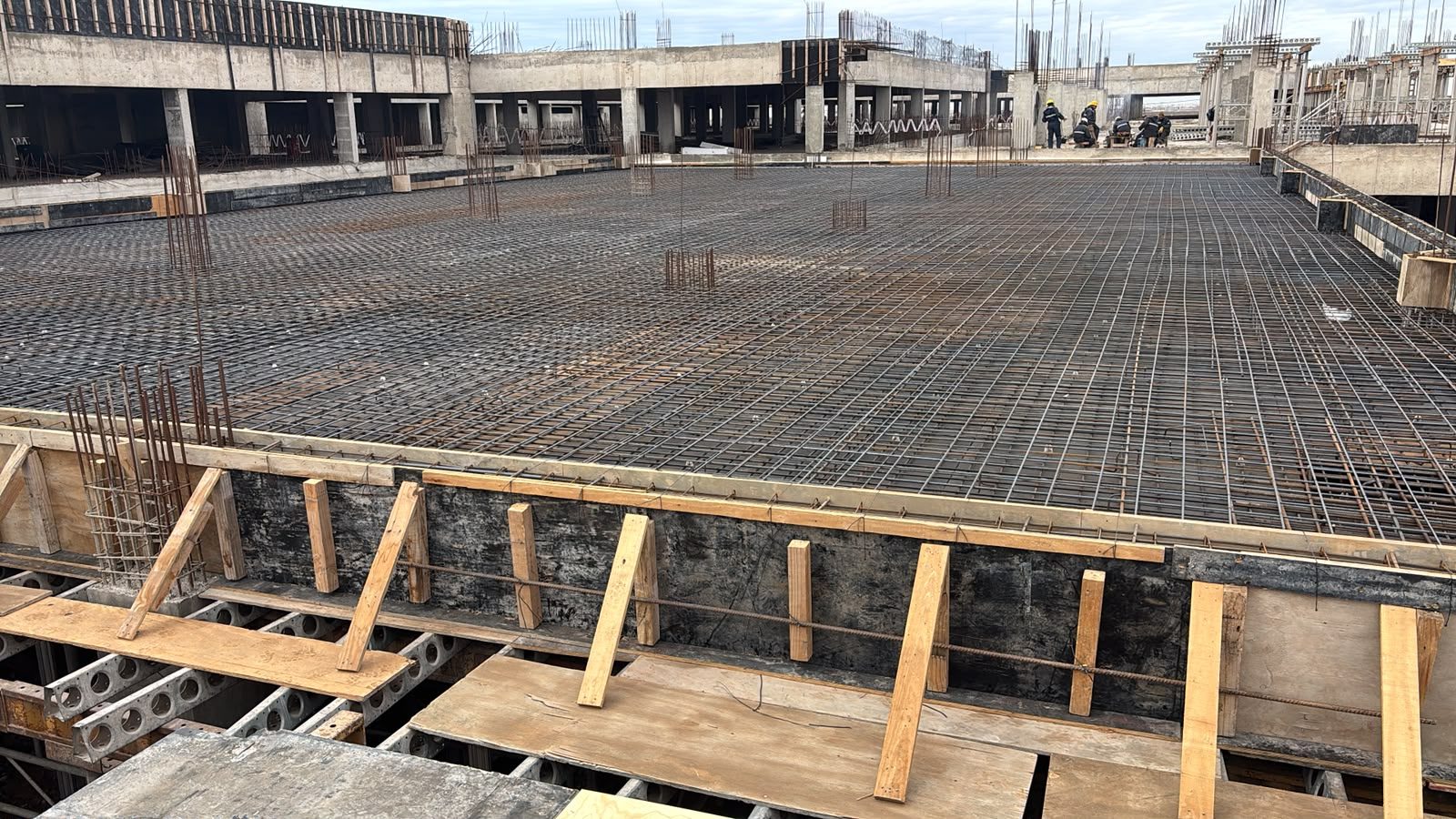

La obra estuvo paralizada desde diciembre de 2023 y retomó con el contrato de ENNE en agosto de 2026. El ritmo: casi 300 m³ de hormigón por mes en cada losa, con un mix de encofrados EFCO y encofrados tradicionales de madera. La segunda losa, de 295 m³, se cuela el 22 y 23 de septiembre.

En obra trabajan unas 15 personas entre cuadrilla directa e indirecta, todas de Neuquén Capital, dirigidas por la Arq. Micaela Valencia, directora técnica de ENNE. Y se incorporó tecnología: pistolas automáticas para atar hierro y las cámaras de Lisual para medir tiempos, partes diarios y avance al cliente.

La historia de la obra

2019Concurso nacional de anteproyectos (FADEA y Colegio de Arquitectos de Neuquén). Se define el hospital de alta complejidad sobre la meseta.
2022Inicio de la construcción de la primera etapa del edificio.
Octubre 2023La obra alcanza un 30 % de avance.

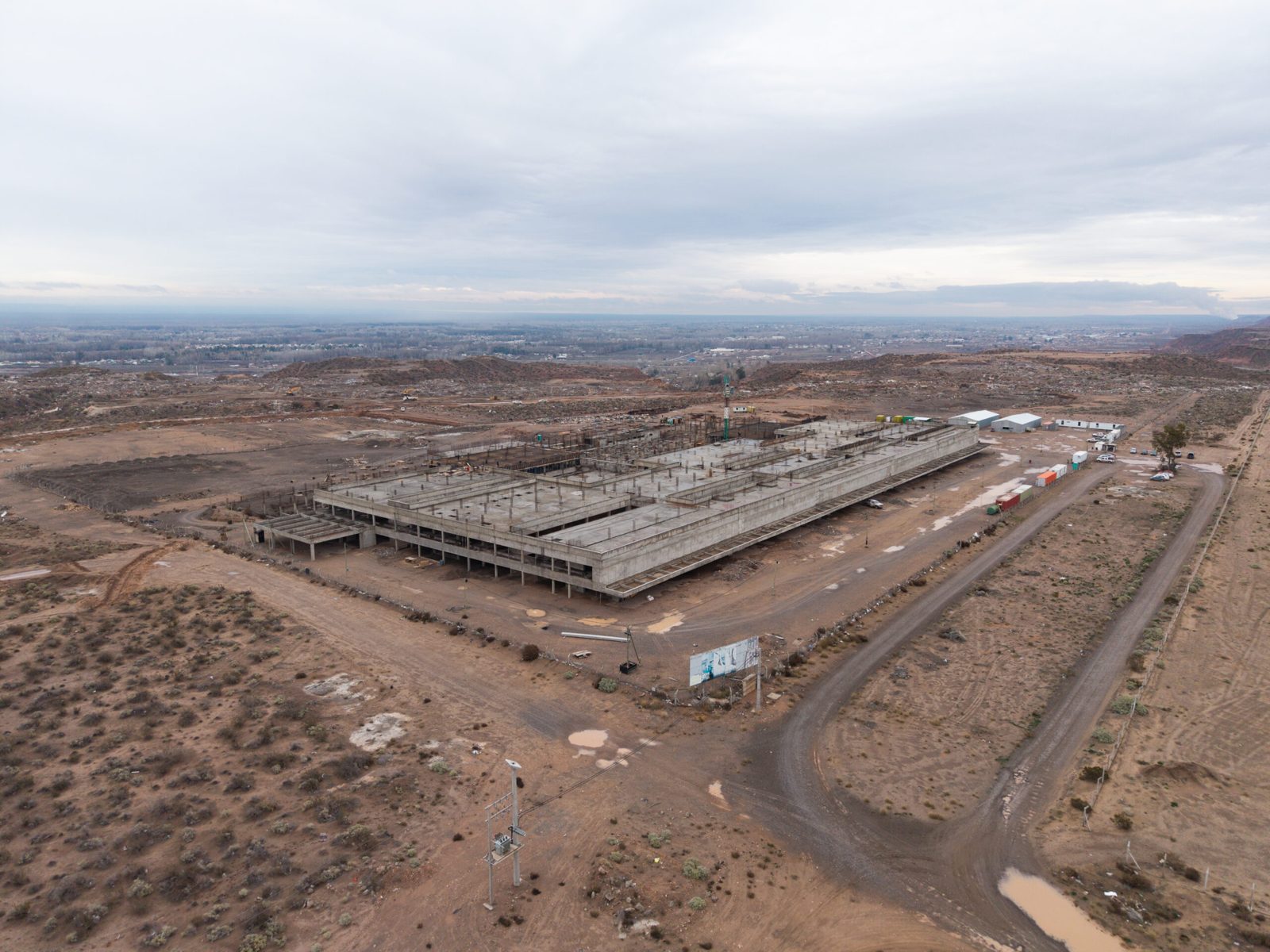

Junio 2024 → enero 2026Paralización por el recorte del financiamiento nacional.
Marzo 2026La Provincia reactiva la obra con fondos propios, por etapas, priorizando emergencias, pediatría y quirófanos.
HoySe ejecuta el 30 % restante de la estructura de hormigón. Esta web muestra el estado real de la obra, nivel por nivel y en vivo.

Datos públicos: Ministerio de Salud de la Provincia del Neuquén, Diario Río Negro, LM Neuquén y el sitio del concurso hospitalnorpatagonico.canqn.org.ar.

Grabado en la obra · 12/09/2026

Videos

Desde la obra

La obra en movimiento

Neuquén · Patagonia

ENNE

Construimos la infraestructura que impulsa el crecimiento energético de la región. ENNE viene de Energía Neuquén: nació en 2019 como continuación de una empresa familiar que llegó a tener 300 personas, y hoy es una empresa neuquina certificada bajo la Ley 3338 de Compre Neuquino.

Trabaja junto a operadoras, contratistas principales, organismos públicos e inversores en obras civiles e industriales, infraestructura para Oil & Gas, montajes e infraestructura eléctrica asociada a Vaca Muerta. Y en obras que fortalecen a las comunidades: hospitales, escuelas, espacios públicos y seguridad vial.

“En enero tuvimos el desafío de ampliar y recomponer una escuela en 60 días. Fue una de las cinco únicas obras del plan verano de la provincia que se terminó en tiempo y forma, y las clases empezaron en fecha.”Pablo Pérez · fundador de ENNE

La apuesta es la innovación: inteligencia artificial en obra, tecnologías de aplicación de hormigón y convenios con líderes mundiales como Penetron, con hormigones más durables y autorreparables hasta fisuras de medio milímetro.

Qué hacemos

Construcción e infraestructuraObras civiles industriales, montajes e infraestructura para la industria energética.
Obras públicas y privadasInfraestructura urbana, educativa, hospitalaria y comunitaria que acompaña el crecimiento de las ciudades.
Tecnología para hormigónImpermeabilización cristalina, densificación y pisos industriales de alto desempeño: estructuras que duran más y cuestan menos mantener.
Servicio vialSeñalización, desvíos, orden de circulación y custodia de vehículos de gran porte.

Otras obras

Confían en ENNE

YPF
TGS
Techint
AESA
Riva
Codam
Arco Ingeniería
Omega MLP
Ministerio de Economía de Neuquén
Ministerio de Seguridad
IPVU Neuquén
Recursos Hídricos Neuquén

Contacto
